越南電網升級,2019年東南亞近一半太陽能項目位于該地區

編輯: 發表時間:2019/11/11 瀏覽次數:1839


越南政府宣布,壟斷公用事業公司EVN已提前完成了多項電網升級。但是,如果輸電網要趕上可再生能源的發展速度,越南還有很長的路要走。

法律和金融行業人士向PV Tech表示,盡管工作進展速度值得稱道,但迄今為止,仍有多個需升級的項目尚未完成,因此不應過分夸大正面影響。


由于優越的輻照水平,越南平順省和寧順省已被太陽能開發商淹沒。但是,這與新增的風電項目一起給電網整合帶來了壓力。越南工業和貿易部(MOIT)表示,在兩個省獲得規劃批準的4.6GW可再生能源項目中,已投運項目有2140MW,分布在41個電站中。

雖然2017年4月才開始引入太陽能補貼,但快速的變化步伐已令越南超越了全球光伏市場歷史最悠久的澳大利亞。至2019年6月的一年間,越南新增太陽能項目的數量已正式超過澳大利亞。

隨著電網限制問題的浮現,越南總理批準了2018年年底大力擴展輸電基礎設施的計劃,重點關注兩個受影響嚴重的省份。

升級

MOIT在本周發布的一份聲明中表示:“最新消息表明,預計以這一計劃為補充的輸電工程會成為現實并超過最初計劃!

內容包括:

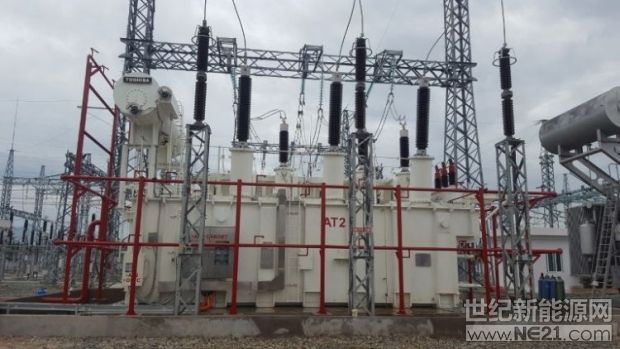

將220kV Thap Cham電站裝機量從2x125MVA提升至2x250MVA

為Ham Tan 220kV電站增加第二個變壓器

投資建設Phan k 220KV電站(2x250MVA)和連接線路

投資建設220kV Ninh Phuoc電站(2x250MVA)和道路

連接500kV Vinh Tan和Di Linh電站線路并提升裝機量

Thap Cham變電站工程和變壓器投資比原計劃提前一年完成,而Ham Tan工程比計劃提前兩個月完工。

未來面臨更大挑戰

歐洲商會綠色發展委員會副主席Gavin Smith表示:“本地投資方和國際投資方對這個問題都非常感興趣。EVN正在迅速發展,這是非常好的消息。”

Smith引用了EVN首席執行官Tran Dinh Nhan提出的目標。根據當?shù)匦侣劽襟w7月份發布的消息, Tran Dinh Nhan承諾,至2020年,太陽能電站都將實現滿功率運行。

但是, “Thap Cham、Ninh Phuoc和Pham Ri的線路是迫在眉睫的問題。在完成這項工作之前,我們需要進一步升級變電站。展望未來,最近的MOIT分析表明,還需要建設通往胡志明市的三條500KV線路。

他警告稱:“未來還會有更大的挑戰!

隨著上網電價政策截止日期將近,越南新增了數個大型清潔能源項目。實際上,工信部指出,已完工項目與截至2018年8月規劃的光伏電站產能有關,并不包括這些大型清潔能源項目。這些新增項目導致部分110kV線路和220kV區域變電站超負荷。

考慮到這些情況,EVN編寫了一份報告,要求MOIT將問題傳達給總理以鞏固電網容量。作為回應,政府批準了進一步升級計劃,列在了MOIT發文的末尾。

越南Baker&Mckenzie公司執行合伙人Fred Burke表示,電網正在向前發展,EVN為此“付出了辛勤努力”,盡管如此,只有兩個變電站提前完工。

然后他提到了MOIT于2019年9月24日發布的No. 7069/BCT-DL報告。報告指出,輸電網存在著“非常高”的投資需求,但是,國家預算、 EVN及國家輸電公司(NPT)投資的多種傳輸項目都無法滿足這一需求。

因此,Burke表示, EVN要做更多工作,除此之外,政府還應考慮進一步推動私營領域?qū)旊娋W(wǎng)的投資以逐步滿足需求。他還建議盡快完善必要的法律機制和實施指南。

其他近期越南太陽能行業新聞還包括降低地面電站和漂浮光伏費率的計劃 ,而Wood Mackenzie發布的一份報告預測稱,今年東南亞近一半的太陽能項目都位于越南。
